草长莺飞,春色渐好。五一假期来临之际,由中建二局装饰公司深圳分公司参建的粤海江门甘化厂项目4号地块(北侧)大批量精装修工程项目即将顺利完工!

该项目位于江门市蓬江区,计划建设4栋高层住宅(建筑高度99m),2栋商业公寓及一条商业街区,包含住宅、公寓、商业等多种业态。项目依托甘化厂历史遗址,承接历史人文底蕴,是集江岸高端住所、新时代都会人文于一体综合项目。建成后将成为文态、商态、旅态、居态四态合一的文旅商综合体,助力打造江门文旅新名片。

该项目采用“策划先行、样板引路”的施工管理办法,结合项目区域环境、建筑、景观等方面进行系统的统一规划设计。项目定期召开部署会、研讨会,通过对项目进行系统的分析,项目班组积极献策,从不同的角度出发,深挖各种工序衔接,对建设活动的全过程作预先的考虑和设想,使其通过造型,材质,工艺等方面来体现项目的独特个性与魅力。

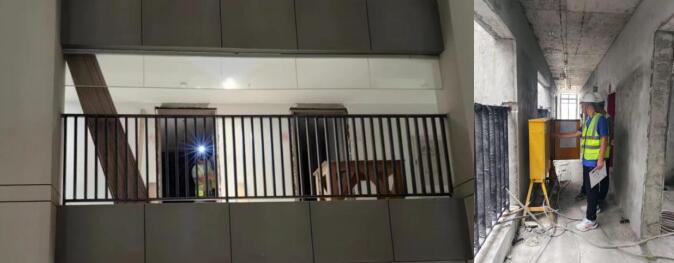

项目在基础装修工艺下,进行优化创新。在糖厂公厕地块,墙顶面采用微水泥技术,该技术具有环保健康、耐磨耐用、易清洁等特点,装修更美观、性能更优越;创意样板间则采用金属丝绒工艺,该工艺基层要求高,施工较繁琐,通过金属材质与丝绒的搭配碰撞更显通透与整洁。

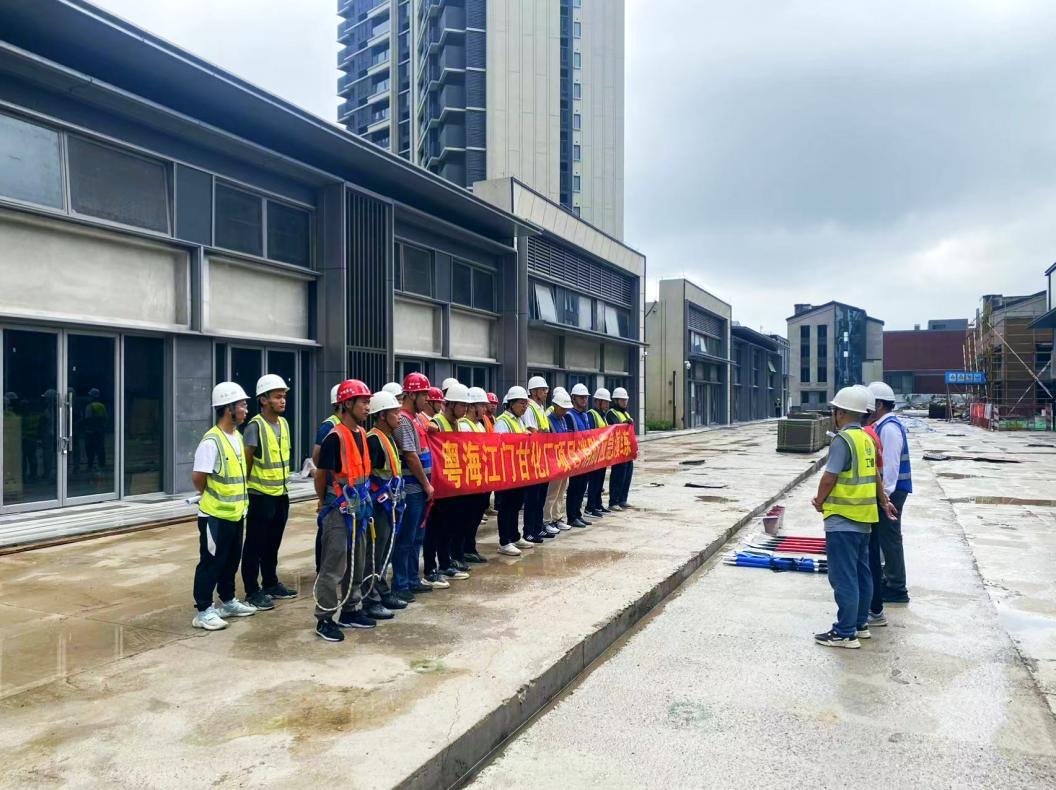

用汗水浇灌项目,以实干致敬劳动,“五一”假期,粤海江门项目建设如火如荼,施工人员奋战在项目一线,以攻坚克难的勇气和决心,坚守奋战施工一线,全力有序推进项目建设。

项目坚持“安全第一、预防为主”的安全方针,把安全生产各项工作抓紧抓实,持续常态化开展安全生产监督检查、隐患排查、应急演练等行动,确保项目安全生产形势稳定。截至目前,项目共开展安全检查63次,安全教育培训次数115次,入场教育覆盖275余人次。

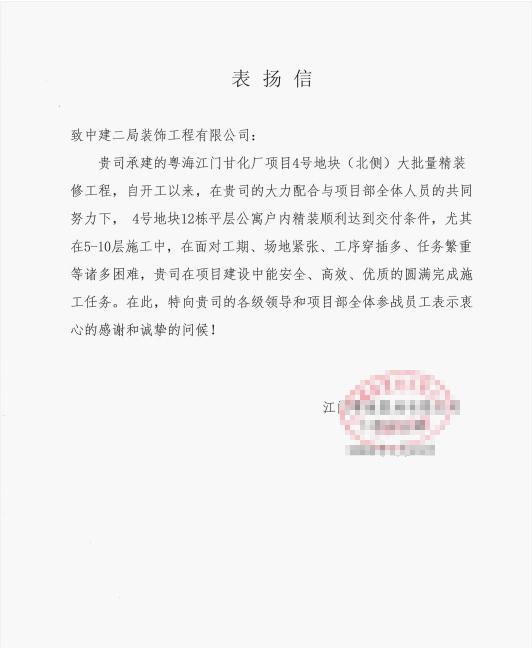

自开工以来,项目团队坚持高效实干的攻坚精神,面对工期、场地紧张、工序穿插多、任务繁重等诸多困难,始终坚持安全第一、质量为先,多次获得业主表扬信。


项目党支部始终坚持党建引领生产,定期开展主题党日活动,深入学习贯彻党的二十大精神等,筑牢思想根基;积极践行“我为群众办实事”,持续开展劳动竞赛、“三送”主题慰问等活动,激发广大建设者创新创造的劳动热情,增强项目的凝聚力和向心力。
“五一”期间,中建二局装饰公司粤海江门项目建设者们坚守岗位不打烊,严控品质不松懈,有力有序抓进度,他们奋斗不息,跑出项目建设“加速度”,让我们向奋战在施工一线的广大劳动者致敬!(武立强 刘君怡)m6米乐平台 米乐官方网站
